1. 一般(ban)施工要(yao)求


 ①. 一(yi)般(ban)情(qing)況(kuang)下,應在絕(jue)熱(re)施工前對管道進(jin)行(xing)強度試(shi)驗和嚴密性(xing)試(shi)驗;需(xu)要蒸汽吹掃的(de)管道,宜在吹掃后(hou)進(jin)行(xing)絕(jue)熱(re)工程施工。


 ②. 絕熱施工(gong)(gong)順序:首先做好管道(dao)外表的(de)防腐,然(ran)后依(yi)次敷設(she)(she)絕熱層(ceng)(如有加熱保(bao)護(hu)設(she)(she)施的(de),應在敷設(she)(she)絕熱層(ceng)前完(wan)畢)、防潮(chao)層(ceng)(對(dui)保(bao)冷或地溝保(bao)溫而言)、保(bao)護(hu)層(ceng)。各(ge)層(ceng)均應按設(she)(she)計(ji)規定(ding)的(de)形(xing)式、材質、要求分(fen)別選用適當的(de)施工(gong)(gong)方法。非(fei)水(shui)平管道(dao)的(de)絕熱施工(gong)(gong)應自下而上(shang)進行。防潮(chao)層(ceng)、保(bao)護(hu)層(ceng)搭接時,其寬度應為30~50mm.


 ③. 在加(jia)熱保(bao)護系統的(de)周圍,如(ru)果有蒸汽管(guan)(guan)道(dao)或(huo)者輸(shu)送介(jie)質有防(fang)火(huo)、防(fang)爆要求時,應(ying)采用伴管(guan)(guan)或(huo)夾(jia)套管(guan)(guan)類型(xing)。反之,才可用電熱帶保(bao)護。各種加(jia)熱保(bao)護夾(jia)套管(guan)(guan)的(de)管(guan)(guan)徑(jing)(jing)一律(lv)按物料(liao)管(guan)(guan)徑(jing)(jing)加(jia)大(da)一級(ji)選用。


 ④. 伴管(guan)(guan)與(yu)夾套管(guan)(guan)的(de)選用(yong)原(yuan)則:輸(shu)送(song)凝(ning)(ning)固點低于50℃或(huo)具有腐蝕性(xing)、熱(re)敏性(xing)介質的(de)管(guan)(guan)道,一律采用(yong)伴管(guan)(guan)保(bao)護(hu);對輸(shu)送(song)凝(ning)(ning)固點高于50℃介質的(de)管(guan)(guan)道,可以采用(yong)伴管(guan)(guan)或(huo)夾套管(guan)(guan)保(bao)護(hu)。當介質接(jie)觸蒸汽會產生(sheng)損害操作的(de)事故時,則應(ying)選用(yong)伴管(guan)(guan)保(bao)護(hu)。


 ⑤. 需要絕熱(re)(re)施工的(de)(de)管(guan)(guan)(guan)道配件(jian),不應(ying)(ying)和(he)管(guan)(guan)(guan)道的(de)(de)管(guan)(guan)(guan)子(zi)包(bao)扎(zha)成一個整體(ti),應(ying)(ying)在管(guan)(guan)(guan)子(zi)絕熱(re)(re)施工完(wan)畢后,再對它們進行(xing)單(dan)獨(du)包(bao)扎(zha),以便(bian)于檢修或更換配件(jian)。管(guan)(guan)(guan)道上(shang)不絕熱(re)(re)的(de)(de)支管(guan)(guan)(guan)及其他從絕熱(re)(re)管(guan)(guan)(guan)道上(shang)伸出的(de)(de)金(jin)屬(shu)件(jian),它們的(de)(de)絕熱(re)(re)長度(du)為絕熱(re)(re)層(ceng)(ceng)(ceng)厚(hou)度(du)的(de)(de)4倍(bei),接(jie)管(guan)(guan)(guan)和(he)閥(fa)門的(de)(de)絕熱(re)(re)層(ceng)(ceng)(ceng)厚(hou)度(du)則按管(guan)(guan)(guan)子(zi)選用(yong)。閥(fa)門的(de)(de)絕熱(re)(re)層(ceng)(ceng)(ceng)敷設(she)到(dao)閥(fa)蓋法(fa)蘭的(de)(de)上(shang)面,但(dan)不要妨礙填料的(de)(de)更換。此外為了(le)便(bian)于管(guan)(guan)(guan)道的(de)(de)拆裝,法(fa)蘭一側應(ying)(ying)有比螺栓長度(du)大(da)25mm的(de)(de)空隙(xi)。


 ⑥. 在絕(jue)熱(re)層施工中,除伴熱(re)管(guan)道外(wai),一般(ban)應單根包扎。保(bao)溫層厚(hou)度大(da)(da)于100mm和保(bao)冷層厚(hou)度大(da)(da)于75mm時應分(fen)層施工。


 ⑦. 不(bu)適應潮濕環境(jing)的絕熱材(cai)料,下雨天(tian)不(bu)可(ke)露(lu)天(tian)施工(gong)。



2. 加熱保護(hu)施工


 ①. 蒸汽伴管


  伴(ban)管(guan)(guan)(guan)的(de)形式如(ru)圖(tu)(tu)7-1所(suo)示(shi),分(fen)為(wei)四類(lei)。與水平主(zhu)管(guan)(guan)(guan)平行敷設(she)的(de)伴(ban)管(guan)(guan)(guan),應(ying)敷設(she)在主(zhu)管(guan)(guan)(guan)下半(ban)部(bu)45°范圍(wei)以內。輸送腐(fu)蝕(shi)性或熱敏性介(jie)質的(de)管(guan)(guan)(guan)道(dao)不可與伴(ban)管(guan)(guan)(guan)直接(jie)接(jie)觸,在它(ta)們之間要加隔(ge)離物,如(ru)圖(tu)(tu)7-1(a)所(suo)示(shi);但對輸送一般介(jie)質的(de)管(guan)(guan)(guan)道(dao),伴(ban)管(guan)(guan)(guan)與主(zhu)管(guan)(guan)(guan)應(ying)貼緊,在個別地方允許(xu)有不超過10mm的(de)間隙(xi),如(ru)圖(tu)(tu)7-1(b)所(suo)示(shi);除并聯外,還可以采用回折(zhe)一次(即(ji)串聯)的(de)方法,如(ru)圖(tu)(tu)7-1(c)所(suo)示(shi);纏繞式伴(ban)管(guan)(guan)(guan)不可用于水平的(de)物料管(guan)(guan)(guan)道(dao),一般多用于立式設(she)備(bei),如(ru)圖(tu)(tu)7-1(d)所(suo)示(shi)。


圖 1.jpg


  伴(ban)管(guan)(guan)(guan)(guan)(guan)的安裝與一般(ban)蒸汽管(guan)(guan)(guan)(guan)(guan)道的安裝基(ji)本相同(tong),只是應(ying)注意凝結水(shui)的排放問題。伴(ban)管(guan)(guan)(guan)(guan)(guan)可從蒸汽主管(guan)(guan)(guan)(guan)(guan)上單根(gen)(gen)(gen)引(yin)出,也可從主管(guan)(guan)(guan)(guan)(guan)上引(yin)出分(fen)汽總(zong)(zong)管(guan)(guan)(guan)(guan)(guan),再從分(fen)汽總(zong)(zong)管(guan)(guan)(guan)(guan)(guan)上引(yin)出幾根(gen)(gen)(gen)伴(ban)管(guan)(guan)(guan)(guan)(guan)。冷凝水(shui)管(guan)(guan)(guan)(guan)(guan)可單根(gen)(gen)(gen)設疏水(shui)器排水(shui),或幾根(gen)(gen)(gen)凝結水(shui)管(guan)(guan)(guan)(guan)(guan)匯總(zong)(zong)到集合(he)管(guan)(guan)(guan)(guan)(guan)上,再從集合(he)管(guan)(guan)(guan)(guan)(guan)上用疏水(shui)器排水(shui)。


 ②. 蒸汽夾(jia)套管


  夾(jia)套(tao)管(guan)采(cai)用成形(xing)的鋼(gang)管(guan)或(huo)把(ba)鋼(gang)管(guan)切(qie)成兩半后(hou)與端板組合焊在內管(guan)上,內管(guan)應(ying)采(cai)用無縫鋼(gang)管(guan)。為(wei)了(le)安裝和(he)檢修(xiu)的方便,在制造(zao)套(tao)管(guan)時,封閉(bi)端與物料管(guan)法蘭邊要留60~100mm的凈空,如圖7-2所示(shi)。夾(jia)套(tao)管(guan)的材質應(ying)與內管(guan)相同,尺寸應(ying)根據物料管(guan)的公稱(cheng)尺寸選定。


圖 2.jpg



  夾(jia)套(tao)管(guan)(guan)水(shui)(shui)(shui)平(ping)敷設時蒸(zheng)(zheng)汽(qi)(qi)流向應與(yu)物料相反(fan),蒸(zheng)(zheng)汽(qi)(qi)由套(tao)管(guan)(guan)一端(duan)上(shang)(shang)方引(yin)入,冷(leng)凝水(shui)(shui)(shui)從(cong)另一端(duan)下方排(pai)出;垂直(zhi)敷設時,為了便于(yu)(yu)冷(leng)凝水(shui)(shui)(shui)排(pai)除,蒸(zheng)(zheng)汽(qi)(qi)應從(cong)上(shang)(shang)部(bu)引(yin)入,冷(leng)凝水(shui)(shui)(shui)從(cong)下部(bu)排(pai)出。為了便于(yu)(yu)拆卸、檢修(xiu),兩(liang)個(ge)夾(jia)套(tao)之間(jian)的(de)蒸(zheng)(zheng)汽(qi)(qi)連通管(guan)(guan)上(shang)(shang)應設活接頭(tou)或(huo)法蘭(lan)。蒸(zheng)(zheng)汽(qi)(qi)夾(jia)套(tao)管(guan)(guan)的(de)冷(leng)凝水(shui)(shui)(shui)除單個(ge)夾(jia)套(tao)管(guan)(guan)或(huo)串聯的(de)兩(liang)個(ge)夾(jia)套(tao)管(guan)(guan),可直(zhi)接排(pai)往一個(ge)單獨的(de)疏水(shui)(shui)(shui)器外,一般皆排(pai)往冷(leng)凝水(shui)(shui)(shui)集合管(guan)(guan)。


 ③. 電(dian)熱帶


  是(shi)利用(yong)(yong)電(dian)能(neng)補充(chong)管道內介質的(de)熱(re)損失(shi),其效(xiao)率可達80%~90%,具有運行可靠(kao)、不(bu)需(xu)經常維修等優點,但(dan)存在因電(dian)阻(zu)變化而(er)(er)(er)斷路的(de)缺點,而(er)(er)(er)且這種斷路的(de)可能(neng)性隨(sui)著(zhu)電(dian)熱(re)帶(dai)(dai)的(de)增(zeng)加(jia)而(er)(er)(er)增(zeng)加(jia)。電(dian)熱(re)帶(dai)(dai)保溫時,一般采(cai)用(yong)(yong)超細玻璃棉(mian)作保溫材料與絕緣層,外殼用(yong)(yong)鐵皮保護。其安裝如圖7-3所示。


圖 3.jpg


 安裝電(dian)熱(re)帶時,應嚴格(ge)地按(an)設計纏繞螺(luo)距包扎(zha),把電(dian)熱(re)帶平(ping)貼(tie)在有絕緣層的管道(dao)上(shang),千萬不可扭折,并要避免任何(he)機械損傷。施工(gong)完(wan)畢后馬上(shang)測定(ding)電(dian)阻,合格(ge)后再進行絕熱(re)施工(gong)。



3. 常用絕熱結構的施(shi)工(gong)方法


 ①. 涂抹式


  是(shi)用膠泥狀絕熱材(cai)料直接(jie)涂抹(mo)在(zai)管子上(shang),其結構如圖7-4所示。涂抹(mo)前(qian),先將(jiang)管子刷(shua)兩道防銹漆,把(ba)硅藻土石棉(mian)粉用水(shui)調成膠泥。為了增加(jia)粘接(jie)力,可先在(zai)管道上(shang)抹(mo)一層(ceng)膠泥作(zuo)底層(ceng),厚(hou)度約為5mm,干燥后(hou)再涂第二層(ceng),厚(hou)度為10~15mm,以后(hou)每層(ceng)厚(hou)度15~25mm,直至達到設(she)計(ji)要(yao)求為止。


圖 4.jpg


 當管(guan)內介質溫度(du)不(bu)超過100℃時(shi),可采用草(cao)繩膠泥結構,先在管(guan)道上纏一層草(cao)繩,于(yu)草(cao)繩上涂(tu)抹(mo)膠泥,接著再(zai)纏一層草(cao)繩,再(zai)涂(tu)抹(mo)膠泥,直至(zhi)達到要求厚度(du)為止。


  涂抹式結構在(zai)干(gan)燥后即變成整體硬(ying)質(zhi)材料(liao)。因(yin)此,每隔一定距離應留有熱脹伸(shen)縮(suo)縫(feng)(feng)。管內介(jie)質(zhi)溫度不超(chao)過300℃時(shi),伸(shen)縮(suo)縫(feng)(feng)間(jian)(jian)(jian)距7m左右(you),最小(xiao)間(jian)(jian)(jian)隙為(wei)5mm;管內介(jie)質(zhi)溫度大(da)于300℃時(shi),伸(shen)縮(suo)縫(feng)(feng)間(jian)(jian)(jian)距4m左右(you),間(jian)(jian)(jian)隙為(wei)20mm,因(yin)其間(jian)(jian)(jian)隙較大(da),應充填石棉繩、玻(bo)璃棉等軟質(zhi)材料(liao)。


  涂(tu)抹式絕(jue)熱結構(gou)不(bu)僅適(shi)用于管道保(bao)(bao)溫(wen),也適(shi)用于閥門、管件、石(shi)油(you)化工(gong)等設備的(de)保(bao)(bao)溫(wen),具有保(bao)(bao)溫(wen)、保(bao)(bao)冷(leng)、隔聲、防火等作(zuo)用。


 ②. 預(yu)制塊式


 是將絕熱材料由專(zhuan)門的工(gong)廠或(huo)在(zai)現場預制成梯形(xing)(xing)、扇(shan)形(xing)(xing)或(huo)半圓形(xing)(xing)瓦(wa)(wa)塊,俗稱保溫瓦(wa)(wa),其(qi)結構如圖7-5所示。


圖 5.jpg


 預(yu)制塊(kuai)(kuai)長(chang)度(du)一般(ban)為(wei)300~600mm,塊(kuai)(kuai)數(shu)可根據(ju)管(guan)徑的不同每(mei)圈為(wei)2~8塊(kuai)(kuai)。安裝時用鍍鋅(xin)鐵(tie)絲將(jiang)其(qi)捆(kun)扎(zha)(zha)在管(guan)子外面。捆(kun)扎(zha)(zha)時應(ying)使預(yu)制塊(kuai)(kuai)的縱(zong)、橫接縫錯開,并以石棉膠泥(ni)(ni)或(huo)同質絕(jue)熱材料(liao)膠泥(ni)(ni)填空。捆(kun)扎(zha)(zha)預(yu)制塊(kuai)(kuai)的鐵(tie)絲直徑為(wei)Φ1.0~2.0mm,間距為(wei)150~200mm,并應(ying)使每(mei)塊(kuai)(kuai)預(yu)制件至少捆(kun)扎(zha)(zha)兩(liang)處。這種結構形式可在預(yu)制廠加工,因而效率高、施工速度(du)快,可降(jiang)低成本,應(ying)用較廣。


③. 纏繞式(shi)


 又稱捆扎式絕(jue)(jue)(jue)熱,采(cai)用礦渣(zha)棉(mian)氈(zhan)(zhan)(zhan)或玻璃棉(mian)氈(zhan)(zhan)(zhan)作絕(jue)(jue)(jue)熱材料(liao)(liao)時(shi),可把(ba)棉(mian)氈(zhan)(zhan)(zhan)剪成適當的條塊,直(zhi)接(jie)卷在管子上,其結構(gou)如(ru)圖7-6所示。在纏(chan)繞(rao)式包扎時(shi)應將棉(mian)氈(zhan)(zhan)(zhan)壓(ya)緊(jin)。如(ru)果纏(chan)繞(rao)一層(ceng)棉(mian)氈(zhan)(zhan)(zhan)的厚度不(bu)夠時(shi),可增加纏(chan)繞(rao)層(ceng)數(shu),直(zhi)到符合設計要求為止。棉(mian)氈(zhan)(zhan)(zhan)的縱(zong)向(xiang)接(jie)縫應放在管子的頂部,搭(da)接(jie)寬度為50~300mm,可根據絕(jue)(jue)(jue)熱層(ceng)外徑大小確定(ding)。纏(chan)繞(rao)式保溫所用材料(liao)(liao)必須干燥,各段棉(mian)氈(zhan)(zhan)(zhan)之間必須緊(jin)密(mi)相連。這種結構(gou)多用于臨時(shi)性工程(cheng)。


圖 6.jpg


 ④. 填充式(shi)

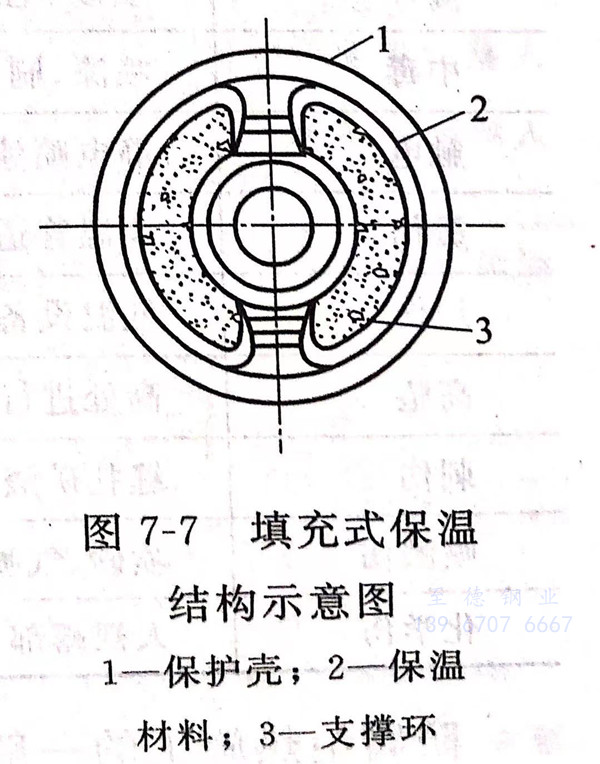

 是將松散的(de)粒狀和纖維(wei)絕熱(re)材料(liao),如礦渣棉、玻璃(li)棉或(huo)泡沫混(hun)凝(ning)土等,填充在管子周圍的(de)特(te)殊套子或(huo)鋼絲網中(zhong),其結構(gou)如圖7-7所示。由于這(zhe)種絕熱(re)結構(gou)要用(yong)大量的(de)支(zhi)撐(cheng)環(huan)(每(mei)400~600mm需一只),制作(zuo)較費(fei)時間,造(zao)價又高(gao),目前(qian)很少采用(yong)。


圖 7.jpg



4. 工程驗收


 管(guan)道(dao)的(de)(de)絕熱工程驗(yan)收,是整(zheng)個施(shi)(shi)工管(guan)理工作(zuo)中重要的(de)(de)一環,也(ye)是保證工程質量的(de)(de)重要措施(shi)(shi)。


  ①. 施工(gong)前,首先(xian)應對選用的(de)絕熱材(cai)料及各種輔(fu)助材(cai)料按規定標準(zhun)進行驗收。


  ②. 在絕熱工(gong)(gong)程施(shi)(shi)工(gong)(gong)過程中(zhong),要進行(xing)質量檢查,逐道工(gong)(gong)序驗收。前一道工(gong)(gong)序不合格時(shi),不能進行(xing)下(xia)一道工(gong)(gong)序。工(gong)(gong)程驗收時(shi),施(shi)(shi)工(gong)(gong)單位必(bi)須提供設(she)計、更(geng)改、代用(yong)材料(liao)和隱蔽工(gong)(gong)程等技(ji)術資料(liao)。


  ③. 絕熱(re)層厚(hou)度(du)應符合設(she)計要求。以鋼針(zhen)垂直(zhi)插入施(shi)工面檢(jian)查(cha)其厚(hou)度(du)。但用成形預制(zhi)塊(kuai)時(shi),可免除厚(hou)度(du)的(de)檢(jian)查(cha)。


  ④. 用表面(mian)溫(wen)度(du)計測量保護層外壁在(zai)軸向、同側1m范圍內任(ren)意兩(liang)點的溫(wen)度(du),不得有明(ming)顯差異(yi)。


  ⑤. 對較長管段(duan)的絕熱工程驗(yan)收(shou)時,以100m長管線工程為一單(dan)元任選三(san)處,進行厚(hou)度和壁溫的檢查。如有一處不合(he)格,即可認為該單(dan)元工程不合(he)格。
