管道工(gong)程維修和更新改造,常需要(yao)進行土石方開挖。在土石方開挖作業中(zhong)(zhong),容易發生塌方、滑跌、中(zhong)(zhong)毒等事故(gu)。


1. 土方施工(gong)前的準備工(gong)作(zuo)


  ①. 做好必要的水文、地質、地下(xia)隱(yin)蔽(bi)工程的資料收集和調(diao)查工作,查明是否有給排水、供(gong)熱、供(gong)煤氣管(guan)道以及(ji)電纜、光(guang)纜等。


  ②. 若(ruo)有地下水和(he)管道工程泄水情況,應做(zuo)好(hao)排水設施、機具和(he)材料等的(de)準備工作。


  ③. 做好隱(yin)蔽工程交底(di)和安全技術交底(di)工作。



 2. 施(shi)工注意事(shi)項


  ①. 拋土距坑邊不(bu)得少于0.8m,高度不(bu)得超(chao)過1.5m.


  ②. 施工中如(ru)發現有不明管道或不明物(wu)體應立即停止開挖(wa),與(yu)有關部(bu)門聯系(xi)后妥(tuo)善處理方(fang)可繼續施工。


  ③. 經常檢查溝槽邊坡。發現有(you)裂紋和(he)落(luo)土情況(kuang)時,應立即采取安(an)全防護措(cuo)施或減小邊坡。


  ④. 在有(you)地下水的(de)區域或雨季施工時,應有(you)排水措施,特別是濕陷(xian)性黃(huang)土(tu)(tu)、膨脹土(tu)(tu)等對水敏(min)感(gan)性強的(de)土(tu)(tu)壤(rang),更應及時排水。


  ⑤. 當開挖溝槽較深或距建筑(zhu)物、構(gou)筑(zhu)物較近時,應與建筑(zhu)結構(gou)有(you)關單位聯系(xi),采取相(xiang)應的技術(shu)措施,必要(yao)時應修改溝槽位置。


  ⑥. 在地溝(gou)中作業(ye)時(shi),夜間(jian)照明電壓不得高于12V.


  ⑦. 在溝槽中同時作業(ye)人員(yuan)不得(de)少于2人。不得(de)在溝槽內(nei)坐臥休息,冬(dong)季不得(de)在溝槽內(nei)取(qu)暖。


  ⑧. 開(kai)挖(wa)管道溝(gou)槽或路塹時,要(yao)根(gen)據土質(zhi)、地下(xia)水情況和開(kai)挖(wa)深度,確定合理(li)的邊坡坡度。


  ⑨. 挖掘(jue)土方(fang)應(ying)自上而下進(jin)行,嚴禁采用挖空底腳(jiao)、上部塌落的違規操作方(fang)法。


  ⑩. 可能(neng)導致(zhi)土方坍塌(ta)的(de)原因(yin)有以(yi)下幾種,施(shi)工時應注意(yi)防范。


    a. 溝槽兩側堆(dui)積浮土(tu)太(tai)多,超過土(tu)壤承受能力。


    b. 地下水位較高,或雨(yu)、雪水浸人土(tu)(tu)壤,使土(tu)(tu)壤失去(qu)穩定性。


    c. 距房屋或(huo)堆積(ji)物(wu)較近,其(qi)作用力超(chao)過了溝槽(cao)或(huo)路(lu)塹(qian)土壤的承載極限。


    d. 施工中所確定(ding)的(de)邊坡坡度較小(xiao),與實際情況不符(fu)。



 3. 土方開挖和回填的安全技術要求

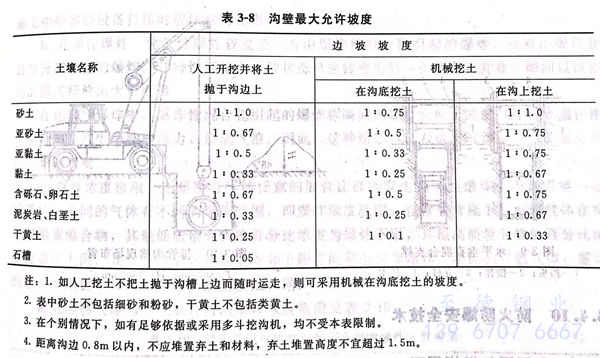

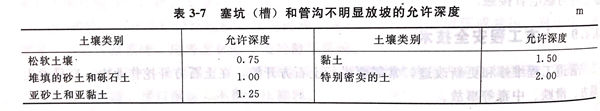

  ①. 當土壤濕(shi)度(du)(du)正常(chang)、土質良好且無地下水影(ying)響,若開挖(wa)深度(du)(du)不超過表(biao)3-7的規定(ding)時(shi),可(ke)不設支撐,也(ye)不必明(ming)顯(xian)放坡,若開挖(wa)深度(du)(du)超過表(biao)3-7的規定(ding),可(ke)根據土質和(he)施工的具體情(qing)況參照表(biao)3-8的規定(ding)放坡。

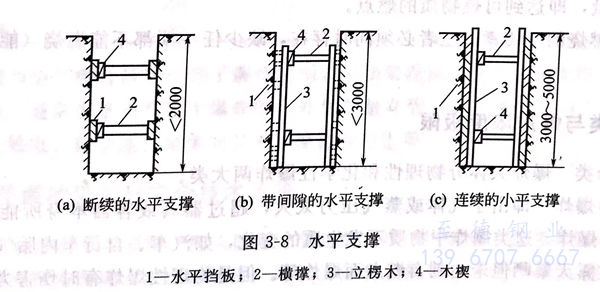

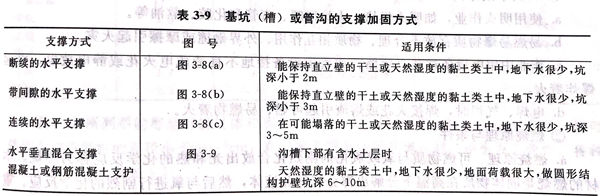

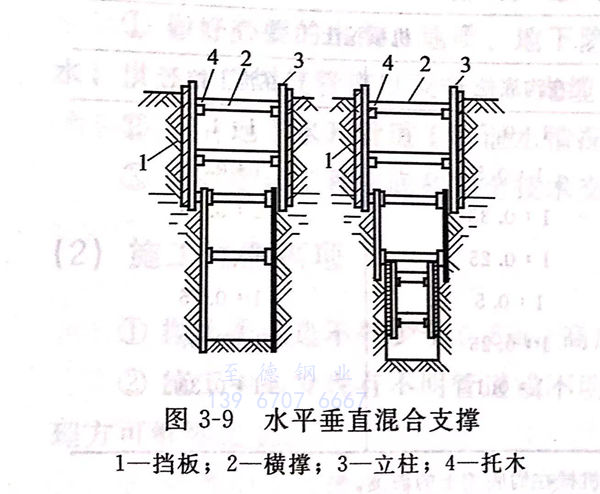

  ②. 場地條件限(xian)制挖(wa)方(fang)不允許放坡時(shi),則應(ying)采(cai)用(yong)支(zhi)撐加(jia)固。支(zhi)撐好一層下挖(wa)一層。支(zhi)撐的加(jia)固方(fang)法(fa)可參(can)照(zhao)表3-9及圖3-8、圖3-9。

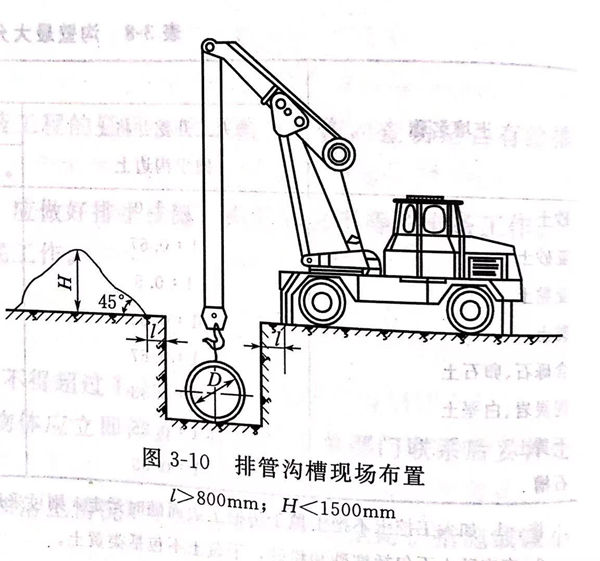

  ③. 在緊靠溝(gou)槽邊緣,不應(ying)行走(zou)和(he)安放(fang)施工機械(xie),若(ruo)采用汽(qi)車(che)吊(diao)下管,汽(qi)車(che)吊(diao)的(de)(de)現場布(bu)置應(ying)按圖(tu)3-10的(de)(de)要求(qiu)進行,并應(ying)留不小于(yu)800mm的(de)(de)溝(gou)邊通道。


圖 10.jpg


  ④. 人工夯實時要動作一(yi)致,按照(zhao)一(yi)定方向進行,每(mei)層填(tian)土厚度不得(de)大(da)于(yu)200mm.


  ⑤. 當(dang)開挖溝槽遇(yu)有地下管線和溝邊有電桿(gan)時,應采取保護措(cuo)施。
